Hàng loạt vi phạm tại các dự án do Ban Quản lý dự án TP. Điện Biên Phủ làm chủ đầu tư

Thanh tra tỉnh Điện Biên chỉ ra hàng loạt vi phạm tại nhiều công trình do Ban Quản lý dự án các công trình TP. Điện Biên Phủ làm chủ đầu tư.
Thanh tra chỉ ra hàng loạt vi phạm tại các dự án du lịch ở Quảng NamThanh tra Chính phủ chỉ ra hàng loạt vi phạm về lĩnh vực du lịch tại Thừa Thiên HuếThanh tra Chính phủ "điểm" hàng loạt vi phạm ở Khu du lịch Tam Chúc

Thanh tra tỉnh Điện Biên vừa thanh tra 40 dự án do Ban Quản lý Dự án các công trình TP. Điện Biên Phủ làm chủ đầu tư. Những công trình này có tổng mức đầu tư hơn 152 tỷ đồng, giá trị nghiệm thu hơn 65 tỷ đồng, đã thanh toán hơn 60,8 tỷ đồng.

Kết quả thanh tra cho thấy, tại các công trình trên còn tồn tại nhiều sai phạm. Theo đó, công tác lập, đề xuất chủ trương đầu tư của UBND xã phường, đối với một số dự án chưa sát với thực tế, làm tăng chi phí đầu tư, dẫn đến trong quá trình triển khai thực hiện đầu tư phải điều chỉnh, cắt giảm tổng mức đầu tư.

Cụ thể, tại Dự án Nâng cấp đường, rãnh thoát nước bản Tà Lèng đoạn từ đầu bản đến sân bóng, xã Thanh Minh, việc đánh giá hiện trạng đường bê tông để lập chủ trương đầu tư chưa sát với thực tế (đường bê tông chỉ bong rộp lớp mặt không phải phá dỡ, làm mới toàn bộ).

Hay tại Dự án Sửa chữa cải tạo đường, rãnh thoát nước tổ dân phố 9, 13, 14 phường Mường Thanh, việc xác định hiện trạng một số tuyến nhánh để lập chủ trương đầu tư chưa sát với thực tế, quá trình kiểm tra hiện trạng một số tuyến nhánh đang sử dụng tốt, tiến hành cắt giảm không đầu tư, với số tiền gần 1,5 tỷ đồng.

Hàng loạt vi phạm tại các dự án do Ban Quản lý dự án TP. Điện Biên Phủ làm chủ đầu tư

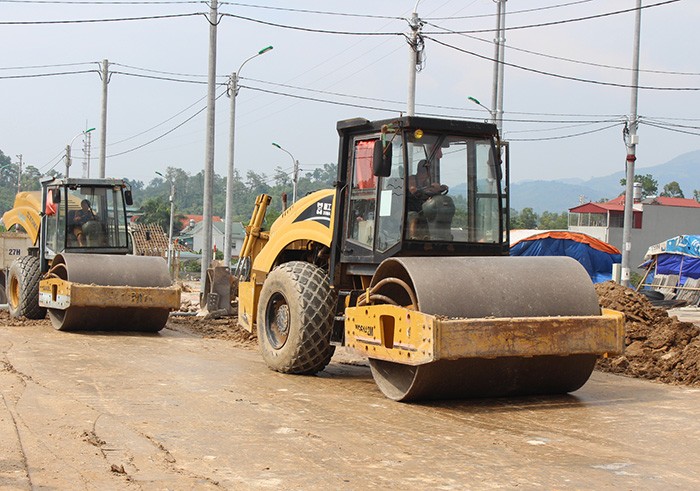

Ban Quản lý Dự án các công trình TP. Điện Biên Phủ được giao làm chủ đầu tư, đại diện chủ đầu tư hàng chục dự án xây dựng cơ sở hạ tầng với tổng vốn hàng trăm tỷ đồng. Ảnh minh hoạ

Thứ nữa, chủ đầu tư chưa phê duyệt báo cáo kết quả khảo sát theo quy định của Chính phủ quy định chi tiết một số nội dung về quản lý dự án đầu tư xây dựng. Việc bố trí kế hoạch vốn cũng chưa đảm bảo theo quy định đối với 14 dự án, số vốn bố trí thiếu gần 37,8 tỷ đồng. Công tác lập dự toán khảo sát tại một số dự án còn thiếu chính xác, sai khối lượng, xác định dự toán đầu tư một số công trình thiếu chính xác, dẫn đến tính sai chi phí tư vấn…

Bên cạnh đó, việc lập dự toán tại một số gói thầu xây lắp của một số đơn vị tư vấn tính sai khối lượng, sai số học, áp thừa thuế VAT đối với giá trị thiết bị, quá trình thẩm tra, thẩm định, phê duyệt, ký kết hợp đồng, giám sát, nghiệm thu các đơn vị chưa phát hiện. Chẳng hạn, công trình nâng cấp, xây dựng chợ C13 giai đoạn II, phường Thanh Trường, dự toán tính thừa khối lượng lắp đặt dây dẫn, đắp cát công trình, thép nối cọc nhà chợ chính, trát rãnh thoát nước hố ga… với số tiền hơn 331 triệu đồng, tính thừa thuế VAT hơn 174 triệu đồng, tính thiếu khối lượng cửa cuốn hơn 319 triệu đồng…

Đáng chú ý, kiểm tra thực tế hiện công trình Đường bê tông liên bản Nà Láo đến bản Xôm, xã Nà Tấu, TP. Điện Biên Phủ, phát hiện thi công đào nền đường mở mái taluy chưa đảm bảo so với hồ sơ thiết kế (do không giải phóng được mặt bằng, dẫn đến không thực hiện được việc đào nền đường để mở mái taluy theo hồ sơ thiết kế được duyệt); đất thừa trong công tác đào nền đường điều phối, có hiện tượng đổ ngang tại một số vị trí trên tuyến, chưa vận chuyển đến bãi đổ thải theo quy định.

Đặc biệt, việc thực hiện hợp đồng giữa chủ đầu tư và một số nhà thầu thi công xây lắp tại một số gói thầu còn chưa đảm bảo tiến độ, thời gian đã ký kết, thi công chậm tiến độ.

Theo cơ quan thanh tra tỉnh Điện Biên, nguyên nhân vi phạm là do công tác tư vấn khảo sát, thiết kế lập dự án, tư vấn giám sát, nhà thầu thi công xây dựng, chưa thực hiện đầy đủ trách nhiệm theo hợp đồng đã ký kết với chủ đầu tư; chất lượng hồ sơ tư vấn của một số đơn vị còn hạn chế.

Thanh tra tỉnh Điện biên cho rằng những hạn chế, khuyết điểm, sai phạm trong công tác quản lý dự án đầu tư thuộc trách nhiệm của tập thể lãnh đạo Ban Quản lý Dự án các công trình TP. Điện Biên Phủ và các cá nhân có liên quan đến từng nội dung sai phạm.

“Giám đốc Ban Quản lý Dự án các công trình TP. Điện Biên Phủ tổ chức họp kiểm điểm trách nhiệm đối với các tập thể và cá nhân liên quan đến các hạn chế, khuyết điểm, sai phạm để chấn chỉnh, khắc phục và tổng hợp báo cáo kết quả về Thanh tra tỉnh trước ngày 17/6”, kết luận thanh tra chỉ rõ.

Hoàng Hưng
Bình luận

Đọc nhiều

Thúc đẩy tăng trưởng gắn với ổn định kinh tế vĩ mô

Thúc đẩy tăng trưởng gắn với ổn định kinh tế vĩ mô

Chính phủ ban hành Nghị quyết số 216/NQ-CP phiên họp Chính phủ thường kỳ tháng 7/2026, trong đó nhấn mạnh nhiều nhiệm vụ trọng tâm nhằm thúc đẩy tăng trưởng gắn với ổn định kinh tế vĩ mô.
Infographic | Sản xuất công nghiệp Hải Phòng tăng 15%

Infographic | Sản xuất công nghiệp Hải Phòng tăng 15%

7 tháng đầu năm 2026, chỉ số sản xuất công nghiệp (IIP) thành phố Hải Phòng tăng 15% so với cùng kỳ năm trước.
Ô tô nhập khẩu lập kỷ lục trong tháng 7, xe sản xuất trong nước giảm

Ô tô nhập khẩu lập kỷ lục trong tháng 7, xe sản xuất trong nước giảm

Thị trường ô tô Việt Nam tháng 7 ghi nhận gần 30.000 xe nhập khẩu, mức cao kỷ lục nhiều năm. Trong khi, sản lượng ô tô sản xuất, lắp ráp trong nước giảm so tháng trước.
Phục hồi, quản lý bền vững rừng tự nhiên tại Việt Nam

Phục hồi, quản lý bền vững rừng tự nhiên tại Việt Nam

Ngày 7/8, Việt Nam phối hợp với Liên minh châu Âu (EU) và Đức khởi động dự án hỗ trợ ngành lâm nghiệp, thúc đẩy bảo tồn, phục hồi và quản lý bền vững rừng tự nhiên.
Infographic | Những điểm mới về quản lý, phát triển cụm công nghiệp

Infographic | Những điểm mới về quản lý, phát triển cụm công nghiệp

Nghị định 303/2026/NĐ-CP bổ sung đối tượng ưu tiên đầu tư, sửa điều kiện thành lập, mở rộng cụm công nghiệp.
Phê duyệt Chương trình phát triển công nghệ chiến lược quốc gia

Phê duyệt Chương trình phát triển công nghệ chiến lược quốc gia

Phó Thủ tướng Hồ Quốc Dũng ký Quyết định 1493/QĐ-TTg phê duyệt Chương trình quốc gia đặc biệt về công nghệ chiến lược giai đoạn 2026-2035.
Infographic | Ngày An ninh mạng Việt Nam 6/8: Lan tỏa thông điệp an toàn số

Infographic | Ngày An ninh mạng Việt Nam 6/8: Lan tỏa thông điệp an toàn số

Hưởng ứng Ngày An ninh mạng Việt Nam năm 6/8, nhiều thông điệp tuyên truyền được khuyến khích lan tỏa rộng rãi nhằm nâng cao nhận thức và thúc đẩy hành động của cộng đồng
Gỗ và thủy sản tăng trưởng mạnh 7 tháng đầu năm

Gỗ và thủy sản tăng trưởng mạnh 7 tháng đầu năm

Sản xuất nông nghiệp 7 tháng năm 2026 ghi nhận thủy sản và gỗ tăng trưởng tích cực, trong khi diện tích lúa giảm do thời tiết bất lợi.
Nâng năng lực công nghiệp hỗ trợ, gia tăng tỷ lệ nội địa hóa

Nâng năng lực công nghiệp hỗ trợ, gia tăng tỷ lệ nội địa hóa

Chương trình phát triển công nghiệp hỗ trợ giai đoạn 2026 - 2035 mở ra hướng phát triển mới, thúc đẩy đổi mới công nghệ, chuyển đổi số, nâng tỷ lệ nội địa hóa và tăng sức cạnh tranh doanh nghiệp.
Hải quan xử lý hàng hóa vi phạm trị giá hơn 2.054 tỷ đồng

Hải quan xử lý hàng hóa vi phạm trị giá hơn 2.054 tỷ đồng

Thông tin từ Cục Hải quan cho biết, từ 15/6 đến 14/7/2026, toàn ngành đã phát hiện, bắt giữ và xử lý 1.995 vụ vi phạm, tăng 11,4% so với cùng kỳ năm trước.
